Plano de Apoio Logístico-Administrativo • 17 MAR 2026
Exercício de Posto de Comando com Aplicação de Simulação Construtiva – Jogo de Guerra. PCs da 3ª Bda C Mec e OMDS instalados no Ginásio do QG (área do Esqd C). Direx, Operadores e Controladores no CA-Sul (Santa Maria-RS).

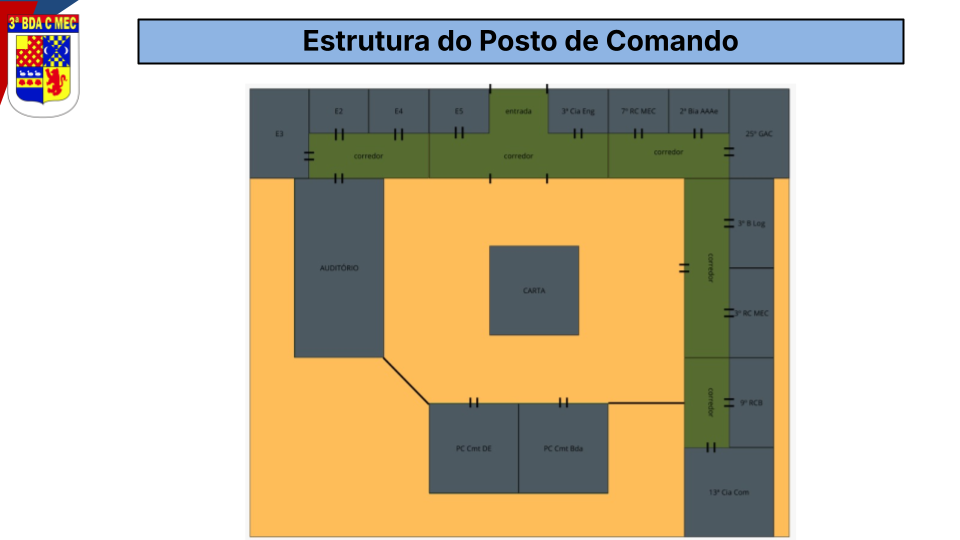

Delimitação física dos espaços, sinalização, pontos de água/café e apoio imediato às OMDS.
E4 coordena centralmente:
G1: 7º RC Mec + 2ª Bia AAAe
G2: 13ª Cia Com Mec + 9º RCB
G3: OM da Gu Bagé
Esqd C: almoço para 100 militares (Adst, OCAs, Elm Direx em Bagé). CA-Sul: Operadores e Controladores.
Coordenar, executar e controlar as medidas logísticas para instalação e funcionamento dos PCs em Bagé.
Prioridade por antiguidade
Cmt 6ª DE
9º RCB / 7º RC Mec
Ten Cel ALENCAR / 6ª DE
Maj ROGÉRIO / Maj VARIZ — 8ª Bda Inf Mtz
2ª Bia AAAe / 3ª Cia E Cmb Mec
13ª Cia Com Mec / 1º BIM
| Local | Vagas | Posto/Grad | Função / OM |
|---|---|---|---|
| Alojamento 1 — 3º B Log | 24 vagas | 7 Cap/Ten 6 ST/Sgt 11 — |
EM das OMDS + Motoristas 6ª DE, 8ª Bda Inf Mtz, 1º BIM, 6º GAC, 9º BI Mtz, 8º B Log, 8ª Cia E Cmb, 6º B Com |
| Alojamento 1 — 25º GAC | 6 vagas | 6 Cap/Ten | OCA |
| Alojamento — 3º RC Mec | 10 vagas | 10 — | Motoristas 7º RC Mec, 9º RCB, 2ª Bia AAAe, 3ª Cia E Cmb Mec, 13ª Cia Com |
| Alojamento — Esqd Cmdo | 9 vagas | 1 Asp + 3 Sgt + 5 Cb/Sd | 13ª Cia Com Mec Equipe de montagem COp |
Travesseiro e roupa de cama: responsabilidade de cada militar.
Contato direto entre as OM está autorizado desde já.
Mudanças de efetivo e solicitações administrativas via E4/3ª Bda C Mec.
Esqd C apresenta planejamento detalhado da montagem dos PCs ao E4
Sexta-feira
Início da montagem física dos PCs no Ginásio
Segunda-feira
Inspeção das instalações elétricas e verificação de carga
Terça-feira
Rede lógica instalada
Quarta-feira
Testes finais com CA-Sul
Quinta-feira
Estrutura pronta — inspeção final e validação pelo Ch EM
Sexta-feira
Montagem dos PCs
Sábado
PCs prontos — Início do Exercício
Domingo
Desmontagem dos PCs e restituição do Ginásio nas condições originais
Quinta-feira
Execução prevista
A simulação não será pausada. Os militares do PC organizam-se por faxina, mantendo sempre pessoal em execução no posto. O rancho permanecerá aberto das 12h00 às 14h00.
Postos permanentes de café, água e lanches leves no saguão do Ginásio (manhã e tarde). Suporte exclusivo na Sala COP para a Direx. Pontos de hidratação em todas as células — responsabilidade Esqd C. Transferência de etapas autorizada entre OM.
Horários sugeridos — caso o exercício seja pausado para o almoço
Cada militar conduz seu fardo com material suficiente. Fiscalização Adm do Cmdo Bda provê material emergencial (resmas, toners, pilhas AA/AAA, material de plotagem). Todas as OMDS conduzem material físico de planejamento (cartas, acetatos) e ficam ECD operar em modo degradado.
Viaturas saem para a operação abastecidas. Combustível distribuído às OM em suas guarnições e no Posto do 3º B Log, mediante apresentação de vale a cargo da respectiva OM.
A 13ª Cia Com Mec prestará apoio de manutenção de comunicações para todas as OMDS durante o exercício. VoIP entre PCs e Controladores no CA-Sul.
Esqd C Bda mantém ambulância e equipe de saúde no Ginásio durante todo o exercício. Todos os militares conduzem identidade e cartão FUSEx.
3º B Log ECD realizar Ap Mnt a todas as OM. Gerador preparado com militar operador dedicado. Equipe ECD resgate de Vtr em pane de 28 MAR a 3 ABR 26.
Vtr Cmt 6ª DE e Cmt OMDS: sede da 3ª Bda C Mec. Demais Vtr: pátio do 3º B Log (contato prévio obrigatório entre S4 e 3º B Log). OM informam ao E4 partida e chegada dos comboios.
Cada OM conduz material necessário para fornecimento de energia elétrica para todos os seus PCs, dimensionado conforme a quantidade de pontos de energia instalados. Atenção ao uso de equipamentos de aquecimento (aquecedor de água, chimarrão).
Autorizado o contato direto entre todos os envolvidos desde já, a fim de facilitar a coordenação das diversas atividades de planejamento e execução da operação.
Uso do software COMBATER é exclusivo da Sala do COP/Direx. Somente militares componentes da Direx terão acesso à sala. Guarnição de Serviço responsável pelo fechamento noturno e segurança do material dos PCs.
A Guarnição de Serviço deverá ter controle de credenciamento de acesso de todos os participantes, em coordenação com o E2. Descarte de lixo (orgânico e reciclável) planejado e executado pelas OM participantes.
Todas as OMDS deverão manter meios analógicos de planejamento e controle (cartas, acetatos), sendo possível prosseguir o exercício mesmo sem disponibilidade de TI.
